اسٽيل جي اڏاوتن جي انسٽاليشن جا طريقا

شاندار فائدن سان گڏ جيئن ته اعلي طاقت، هلڪو خود وزن، اعلي صنعتي سطح ۽ مختصر تعميراتي مدت،اسٽيل جي جوڙجڪجديد صنعتي ٻوٽن، وڏين عوامي عمارتن ۽ سپر هاءِ رائز عمارتن جو بنيادي ڍانچو بڻجي چڪو آهي. اسٽيل جي اڏاوتن جي تنصيب ۽ تعمير هڪ اهم ڪڙي جي طور تي ڪم ڪري ٿو جيڪو ڊزائين ڊرائنگ ۽ جسماني عمارتن کي ڳنڍيندو آهي، ۽ انهن جي تعميراتي ٽيڪنالاجي ۽ معيار تي ڪنٽرول سڌو سنئون تعميرات جي حفاظت ۽ استحڪام کي متاثر ڪري ٿو. تعميراتي تياري کان شروع ڪندي، هي پيپر منظم طريقي سان مختلف اسٽيل اڏاوتن جي تنصيب لاءِ بنيادي ٽيڪنيڪل نقطن کي ترتيب ڏئي ٿو جنهن ۾ سنگل اسٽوري، ملٽي اسٽوري ۽ اعليٰ اڀرندڙ اسٽيل اسٽرڪچرز ۽ اسٽيل گرڊ اسٽرڪچرز شامل آهن، ته جيئن سائيٽ تي تعميراتي تنظيم ۽ معيار جي ڪنٽرول لاءِ حوالا مهيا ڪري سگهجن.



تعميراتي تياري

سڀ کان پهريان، هڪ انسٽاليشن ٽيڪنيڪل اسڪيم ٺاهيو وڃي. ٽڪرا ٽڪرا تنصيب سنگل اسٽوري اسٽيل جي اڏاوتن لاءِ اختيار ڪئي وئي آهي، جڏهن ته جامع تنصيب ڇت جي سسٽم ۽ گهڻ منزله اسٽيل جي اڏاوتن تي لاڳو ٿئي ٿي. ان کان علاوه، اڏاوت جو سامان، تعميراتي مشينون، اسٽيل اجزاء، ويلڊنگ مواد ۽ فاسٽنرز مڪمل طور تي ليس هوندا. ڪالمن جي بنيادن، محور ۽ لنگر بولٽ جي بلندي جي سطح کي ٻيهر جانچيو ويندو، اسٽيل جي اجزاء کي صاف ڪيو ويندو، ۽ پوزيشن لاء سيٽنگ آئوٽ لائنن کي نشان لڳايو ويندو.



Installation Methods of Steel Structures

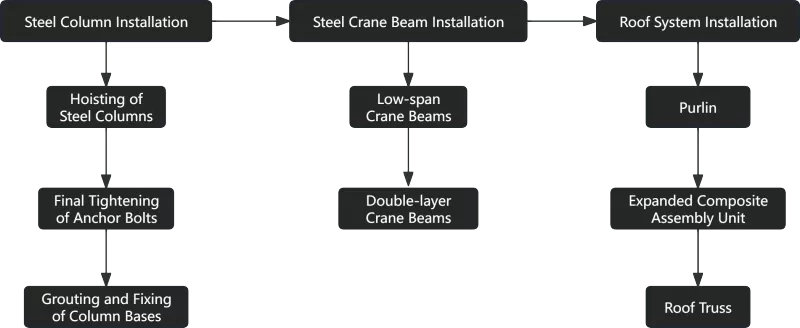

سنگل اسٽوري اسٽيل جي جوڙجڪ جي تنصيب

اسٽيل ڪالمن کي اڪيلو نقطي سڌي لشڪر سان لڳايو ويندو آهي. عارضي فڪسنگ لاءِ لنگر بولٽس سان ترتيب ڏيڻ کان پوءِ، انهن جي پوزيشن ۽ عمودي کي ترتيب ڏني ويندي. ڪالمن جي بنيادن تي گرائونڊ ڪرڻ کان اڳ بولٽس جي آخري مضبوطي ۽ بيس پليٽس جي ويلڊنگ کي انجام ڏنو وڃي. ڪرين جي شعاعن کي ٻه نقطي لشڪر سان مٿي کنيو ويندو آهي ۽ ٽڪراءَ کي روڪڻ لاءِ ٽيگ لائينن سان ليس هوندا آهن؛ انهن جي بلندي، محور ۽ عمودي کي پوزيشن کان پوء ترتيب ڏني ويندي. اسٽيل ڪالمن کي مستحڪم ٿيڻ کان پوءِ ئي ڇت جي ڇت کي اڏايو ويندو. ڇت جا جزا اڳي گڏ ڪري سگھجن ٿا سخت انٽيگرل يونٽن ۾ اڏائڻ لاءِ، ۽ ڇت جي ٽرسس جي پوزيشن کان پوءِ purlins نصب ڪيا وڃن.



Installation Methods of Steel Structures

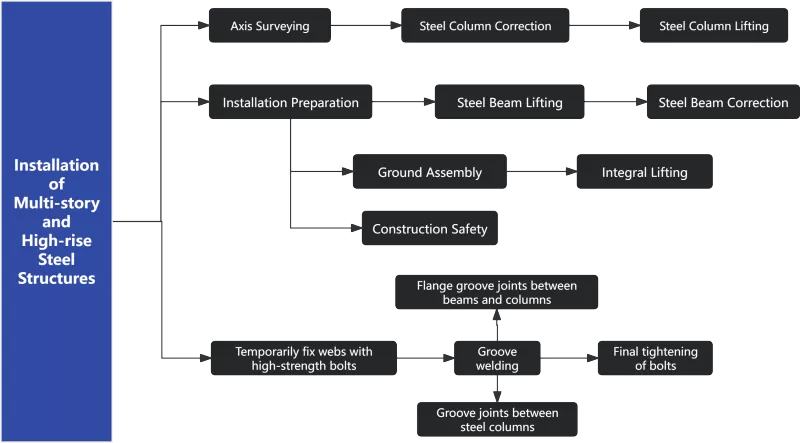

ملٽي اسٽوري ۽ هاءِ رائز اسٽيل اسٽرڪچرز جي تنصيب

ويلڊنگ جي گھٽتائي جي خرابيءَ لاءِ مشيني الائونس ملٽي اسٽوري ۽ اعليٰ اڀرندڙ اسٽيل ڍانچي جي اجزاء لاءِ مخصوص ڪيو ويندو. محور اسٽيل ڪالمن جي بلندي ۽ حساب ڪتاب لاءِ زميني ڪنٽرول لائينن مان منتقل ڪيا ويندا آهن. اسٽيل جي شعاعن کي اڏائڻ کان اڳ، ڪالمن ڪاربيلز جي ماپن جو معائنو ڪيو وڃي ۽ حفاظتي تحفظ جون سهولتون ترتيب ڏنيون وڃن. پوزيشن کان پوء، اوچائي ۽ مرڪز لائنن کي بار بار ترتيب ڏنو ويندو، سڀني قسمن جي اجزاء جي ڪنيڪشن جي تعمير جي پٺيان.



Installation Methods of Steel Structures

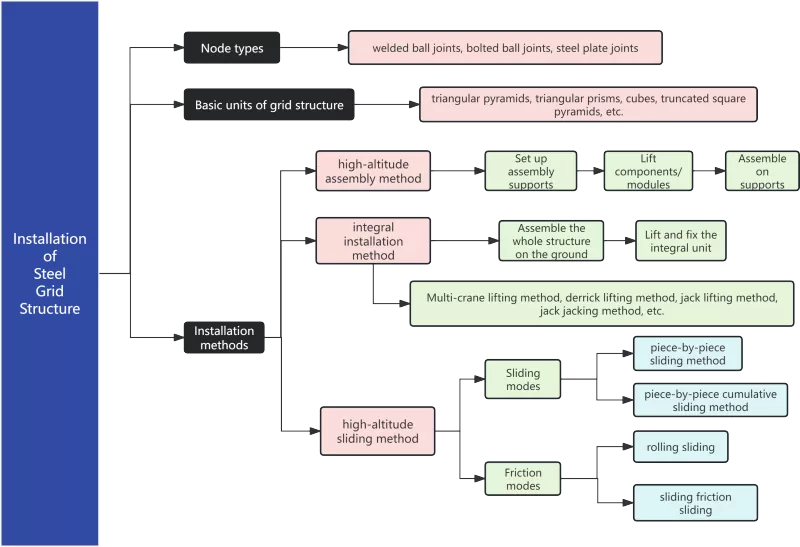

اسٽيل خلائي ٽرس جي انسٽاليشن

خلائي ٽراس هڪ وڏي پيماني تي استعمال ٿيل ڊگهي ڇت جي جوڙجڪ آهي جنهن ۾ گھڻن ميمبرن سان گڏ، پلانر ساختن جي ڀيٽ ۾ وڌيڪ تعميراتي مشڪلات آڻيندي. اهو بنيادي طور تي ٽن قسمن جي جوڑوں کي اختيار ڪري ٿو، ۽ ڪيترن ئي بنيادي يونٽن کي گڏ ڪندي مختلف رٿيل شڪلون گڏ ڪري سگهجن ٿيون. خلائي ٽرسس لاءِ ٽي بنيادي اڏاوت جا طريقا آهن: اونچائي واري اسيمبليءَ لاءِ وڏي اونچائي واري سامان جي ضرورت نه آهي پر وڏي مقدار ۾ مدد استعمال ڪري ٿي ۽ وسيع اونچائي وارا آپريشن شامل آهن. انٽيگرل انسٽاليشن کي سپورٽ جي ضرورت ناهي، گهٽ اونچائي واري ڪم ۽ مستحڪم ويلڊنگ جي معيار جي خاصيت آهي، تڏهن به اهو لوڻ واري سامان ۽ تعميراتي ٽيڪنالاجي تي اعلي گهرجن کي لاڳو ڪري ٿو. هاءِ-اوچائي سلائيڊنگ مڪمل سيٽ اسيمبليءَ جي مدد کان پاسو ڪري ٿي معتدل اونچائي واري ڪم لوڊ ۽ منتشر ٿيل هوسٽنگ لوڊ، جڏهن ته خاص سلائيڊنگ ٽريڪ اڳ ۾ رکيا وڃن ۽ سلائيڊنگ جي هم وقت سازي جي درستگي کي سختي سان ڪنٽرول ڪيو وڃي.



Installation Methods of Steel Structures



اسٽيل جي جوڙجڪتنصيب هڪ منظم منصوبو آهي جنهن ۾ ڪيترن ئي ڪم ڪندڙ طريقيڪار ۽ واپار جي هم آهنگي جي ضرورت آهي. ان جي معيار ۽ ڪارڪردگيءَ تي ڀاڙي ٿو ضم ٿيل ڪوآرڊينيشن جي ابتدائي تياري، اڏاوت اسڪيمن، عمل ۾ اصلاح ۽ حفاظت جي انتظام. ھڪڙي منزل جي اڏاوتن لاء، ترجيح ڏني ويندي اجزاء جي ترتيب جي ترتيب ۽ پوزيشن دوران استحڪام. گھڻن منزلن ۽ بلند عمارتن لاء، ويلڊنگ جي ڇڪڻ جي خرابي ۽ عمودي ٽرانسميشن جي درستگي تي سخت ڪنٽرول لاڳو ڪيو ويندو. جيئن ڊگھي عرصي واري اسپيس ٽراس ڍانچي لاءِ، تعميراتي طريقا جن ۾ اعليٰ اونچائي اسيمبلي، انٽيگرل لفٽنگ ۽ سلائيڊنگ شامل آهن مقامي سائيٽ جي حالتن مطابق چونڊيا ويندا، ۽ سپورٽ جي استعمال جي وچ ۾ واپار، اونچائي واري آپريشن جي ڪم جي لوڊ ۽ سامان جي گنجائش کي صحيح نموني سان حل ڪيو ويندو.



Installation Methods of Steel Structures



اصل اڏاوت ۾، صرف ڊزائن جي ارادي کي مڪمل طور تي سمجهڻ، ڪوڊ ۽ معيار جي سختي سان تعميل ڪرڻ، سروي جي نگراني کي مضبوط ڪرڻ، ۽ مختلف منصوبن جي ساختماني خاصيتن جي مطابق ٺهيل بهترين تعميراتي ٽيڪنالاجي کي لچڪدار طريقي سان اپنائڻ سان، فولاد جي جوڙجڪ جي تنصيب جي محفوظ، موثر ۽ صحيح مڪمل ٿيڻ جي ضمانت ٿي سگهي ٿي، مڪمل تعميراتي منصوبي لاء هڪ مضبوط بنياد رکي ٿي.



Installation Methods of Steel Structures



اسٽيل جي جوڙجڪ جي صنعت ۾ 21 سالن جي کوٽائي تجربو سان،ايڇ ايس ايساسٽيل جي جوڙجڪ جي منصوبن جو هڪ وسيع سلسلو شروع ڪري ٿو جنهن ۾ فولاد جي اجزاء جي تعمير ۽ تنصيب شامل آهي. بيلٽ اينڊ روڊ جي شروعات کان وٺي، اسان ڪيترائي وڏا اسٽيل ساختي اجزاء برآمد ڪيا آهن ۽ ٻاهرين تنصيب منصوبن کي پهچايو آهي. انسٽاليشن جي وسيع مهارت تي فخر ڪندي، اسان مڪمل طور تي مختلف پيچيده ساختن جي تنصيب جي چئلينج کي منهن ڏيڻ جي قابل آهيون، جن ۾ سنگل اسٽوري صنعتي ورڪشاپ ۽ سپر هاءِ رائز عمارتن کان وٺي روايتي ٽرسس ۽ وڏي پيماني تي اسپيس گرڊ تائين. اسان جي مضبوط پيشه ورانه صلاحيت هر اسٽيل جي جوڙجڪ منصوبي جي ڊگهي مدت جي مستحڪم آپريشن جي حفاظت ڪري ٿي.
